「品川地下鉄構想」はどこまで進んだのか──南北線延伸(品川〜白金高輪)の現在地
==================
0.今日のテーマ:「品川地下鉄構想」は机上の構想ではない
==================
長らく「構想」として語られてきた「品川地下鉄構想」ですが、現在はすでに計画が具体化し、工事も始まっています。
正式には、東京メトロ南北線の延伸(品川〜白金高輪間)として事業化され、「都市高速鉄道第7号線の分岐線」として整備が進行中です。
この記事では、2025年12月時点で公表されている情報から、
路線の位置付けとルート
ここ数年の具体的な進捗
今後のスケジュール感
品川〜白金高輪エリアの高級マンション市場への影響
を整理します。
==================
1.「品川地下鉄構想」とは何か
==================
品川地下鉄構想は、六本木や赤坂など都心部と、リニア中央新幹線の始発駅となる品川駅を直接結ぶ新しい地下鉄構想として、国の審議会で位置付けられたものです。
区間:白金高輪駅〜品川駅
路線:東京メトロ南北線の延伸(分岐線)
目的:
– 六本木・赤坂など都心部と品川駅周辺とのアクセス向上
– リニア中央新幹線や羽田空港との結節強化
– 品川駅周辺の国際ビジネス拠点化の後押し
この構想が、現在は「南北線延伸(品川・白金高輪間)」として具体的な事業に落とし込まれています。
==================
2.ルートと計画の概要
==================
東京メトロおよび東京都の公表資料によると、計画の主な内容は次の通りです。
区間 :品川駅(仮称)〜白金高輪駅
延長 :約2.8km(うち新設トンネル区間 約2.5km)
建設キロ :2.5km(新設される分岐線部分)
方式 :全区間地下(大深度地下を含む)
総建設費 :約1,310億円
途中駅 :なし(白金高輪〜品川の2駅間を直結)
開業目標 :2030年代半ば
ルートのイメージとしては、白金高輪駅の既存施設から分岐し、

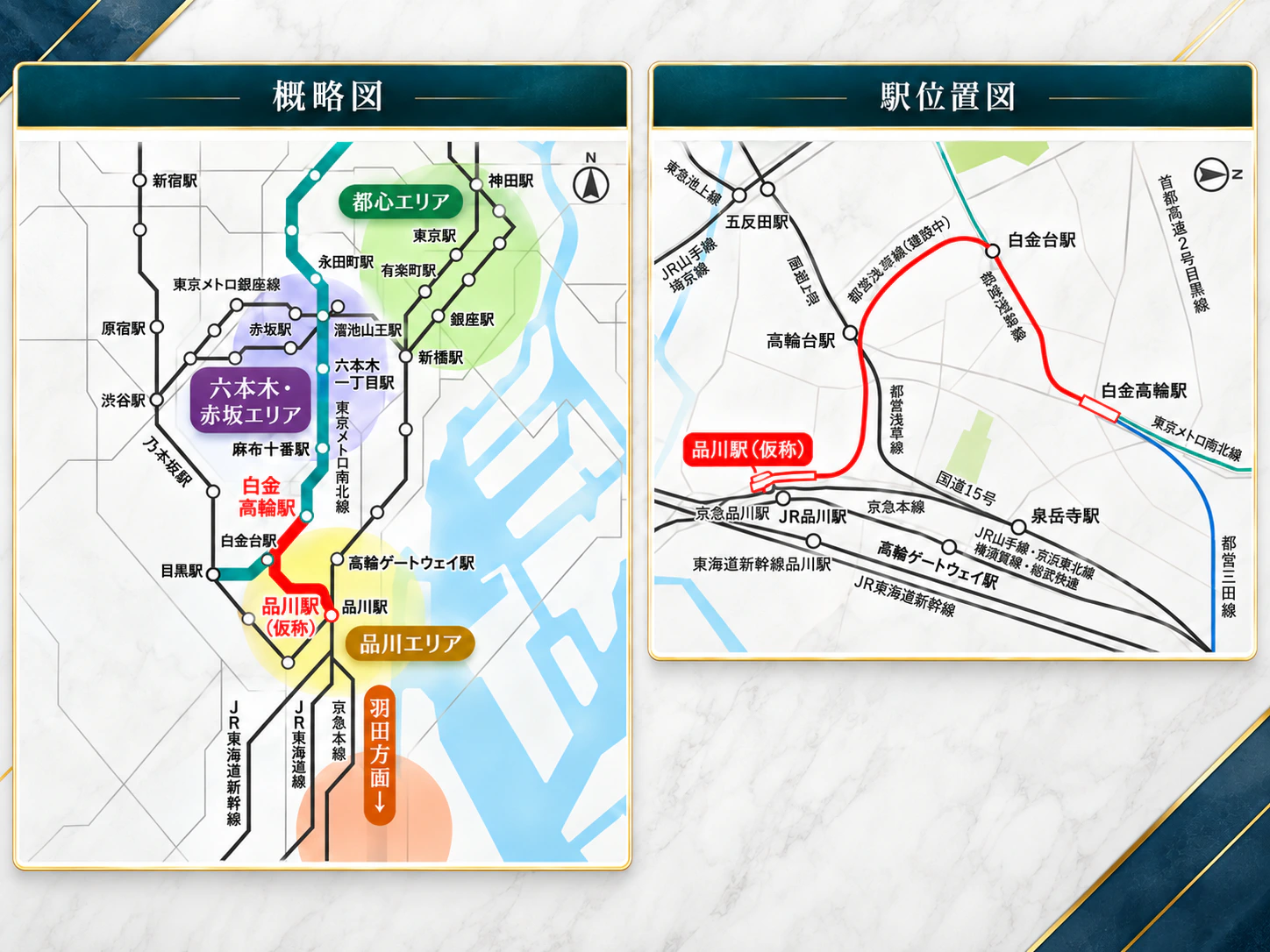

白金台付近をかすめて高輪台エリアを通過し、第一京浜(国道15号)地下を経由してJR品川駅西側に新駅(仮称:品川駅)が設置される構成です。
==================
3.これまでの経緯──「構想」から「事業」へ
==================
ここ数年の主なマイルストーンを時系列で整理します。
2016年
国の交通政策審議会答申(第198号)で、
「六本木等の都心部と品川駅周辺地区とのアクセス向上に資する路線」
として、都心部・品川地下鉄構想が正式に位置付けられる。
2021年
同審議会の別の答申(第371号)において、
「事業主体は東京メトロが適切」「早期の事業化を図るべき」
と明記され、事業化へ向けた後押しが強まる。
2022年3月
東京メトロが南北線延伸(品川〜白金高輪)の鉄道事業許可を国土交通大臣から取得。
建設キロ2.5km、総事業費約1,310億円、開業目標2030年代半ばという枠組みが公式に示される。
この段階で、「構想」だったものが、正式な鉄道事業としてスタートするフェーズに入りました。
==================
4.直近数年の進捗──都市計画決定と工事着手
==================
2024年〜2025年にかけては、「机上の計画」から「実際の工事」に移る重要なフェーズになっています。
2024年6月17日
東京都が「東京都市計画 都市高速鉄道第7号線の分岐線(品川〜白金高輪間)」の都市計画決定を告示。
ルートや構造などが都市計画として正式に決まり、法的な位置付けが明確になる。
2024年11月5日
東京メトロが、有楽町線延伸(豊洲〜住吉間)とあわせて、南北線延伸(品川〜白金高輪間)の工事着手を発表。
「新線プロジェクトが本日ついに始動」として、実際の建設工事がスタート。
開業目標は改めて「2030年代半ば」と示される。
2025年4月以降
東京都の公式サイトでも「都市計画決定は2024年6月17日」「東京メトロは同年11月5日に工事着手」と明記され、
事業が進捗中であることが再確認されている。
ここまでで、
「ルートが決まり、都市計画が告示され、東京メトロが工事を始めている」
という段階まで進んでいます。
==================
5.2025年時点の最新トピック──大深度地下法手続き
==================
2025年には、地下深い部分を使うための特別な手続きも動き始めました。
対象事業名:
都市高速鉄道第7号線品川〜白金高輪間建設事業
内容:
– トンネル区間約2.5kmの多くが「大深度地下」(おおむね地下40m以深)を通る計画。
– これに伴い、「大深度地下の公共的使用に関する特別措置法」に基づく
事業概要書の公告・縦覧、事前の事業者間調整を開始。
2025年11月19日〜
– 事業概要書が公表され、関係事業者からの意見・調整の手続きがスタート。
– これにより、将来的な本格的シールドトンネル工事に向けた法的な準備が進んでいる段階。
大深度地下法の手続きは、東京外環道やリニア中央新幹線など、
大規模な地下インフラ整備でも行われてきたプロセスで、
品川地下鉄構想も同じステップに乗りつつあると言えます。
==================
6.何が決まっていて、何がまだ決まっていないのか
==================
2025年12月時点で「決まっていること」
路線区間:品川駅(仮称)〜白金高輪駅
延長・構造:延長約2.8km(うち新設トンネル約2.5km)、全線地下の複線
事業主体:東京メトロ(都市高速鉄道第7号線の分岐線として整備)
都市計画決定:2024年6月に東京都が都市計画決定を告示済み
工事着手:東京メトロが2024年11月5日に工事着手を公表
総建設費:約1,310億円
開業目標:2030年代半ば
途中駅の有無:途中駅は設置せず、白金高輪〜品川をダイレクトに結ぶ計画
まだ確定していない・変動の余地がある点
具体的な開業年(「2030年代半ば」という幅のある表現にとどまる)
新設される品川側メトロ駅の正式名称
運行ダイヤ(どの列車が品川方面に直通するかなどの詳細)

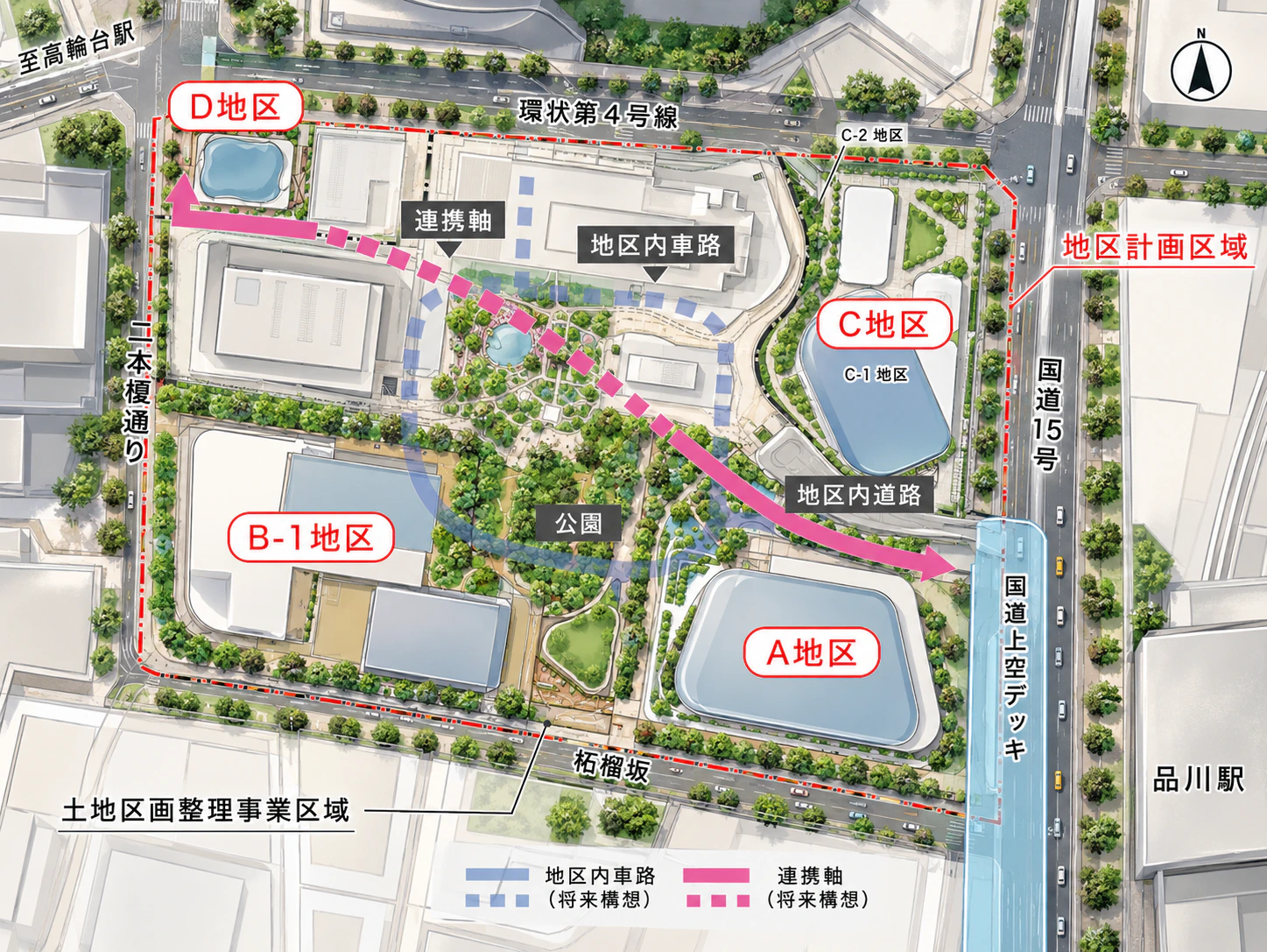

周辺再開発との細かな連動スキーム(駅ビルや上部利用の具体像など)
==================
7.高級マンション市場への影響──品川・高輪・白金高輪の将来像
==================
南北線延伸により期待されている効果は、単純な「時間短縮」だけではありません。
品川駅〜六本木一丁目駅の所要時間が、約19分→約9分に短縮される見込み。
六本木・赤坂・永田町エリアと、品川駅エリアが一本で結ばれる。
品川駅で新幹線・リニア中央新幹線・羽田空港方面へのアクセスが集約。
この結果、
品川〜高輪〜白金高輪の一帯は、
「国際ビジネス拠点×大規模再開発×高級住宅地」が重なるエリアとして、
さらに一体感が増していく可能性があります。
具体的な影響イメージとしては、
白金高輪〜白金台〜高輪エリアの2〜5億レンジのタワーマンションや高級低層レジデンス
品川駅徒歩圏の再開発タワー、港南・高輪ゲートウェイシティ周辺の高級賃貸・分譲
といった物件の「交通価値」が一段階引き上げられることが期待されます。
特に、
経営者・士業・外資系エグゼクティブなど、
六本木・赤坂・大手町方面と品川を頻繁に行き来する層
羽田経由で海外出張の多いビジネスパーソン、海外法人の日本拠点
といった顧客層にとっては、ロケーション選定の際に
「南北線で品川に直結しているかどうか」が将来的なチェックポイントになり得ます。
==================
8.まとめ──「構想」の段階は終わり、本格的な工事フェーズへ
==================
品川地下鉄構想は、すでに次の段階に入っています。
国の審議会での位置付け(構想段階)
東京メトロによる鉄道事業許可の取得
東京都による都市計画決定
東京メトロによる工事着手
大深度地下法に基づく事業概要書の公告・事業者間調整の開始
2025年時点では、ルートも事業主体も開業目標も明確で、
実務的な設計・施工と法手続きが粛々と進んでいる状況です。
一方で、駅名や正確な開業年、ダイヤ編成など、
細部はこれから数年かけて詰められていきます。
品川・高輪・白金高輪エリアで高額帯のマンションを
「購入する」「保有し続ける」「売却する」いずれの立場でも、
この新線が完成した後の交通動線
品川駅周辺再開発や高輪ゲートウェイシティとの相乗効果
2030年代半ばというタイミング感
を頭に入れて、中長期の戦略を組み立てておくことが重要な局面に入ってきています。
(※本記事は、2025年12月時点で公表されている国土交通省・東京都・東京メトロ等の資料をもとに構成しています)
掲載内容は公開・更新時点の情報です。募集条件、施設情報、交通情報等は変更される場合があります。
